您的位置: 首页 > 新闻中心 > 基层动态 > 圆满收官!清水川能源高质量完成330kV系统升级
圆满收官!清水川能源高质量完成330kV系统升级
发布时间:2025-10-11 作者:梁涵斐 李沅、詹望
 梁涵斐 李沅、詹望 2025-10-11

近日,随着清郝Ⅰ、Ⅱ线,330kVⅠ、Ⅱ母线,#01、#02、#03启备变的依次顺利带电,以及一期、二期机组厂用电恢复标准运行方式等一系列复杂操作的完成,清水川能源公司历时10天的330kV系统升级改造工程圆满收官。


周密部署,打好检修“准备仗”

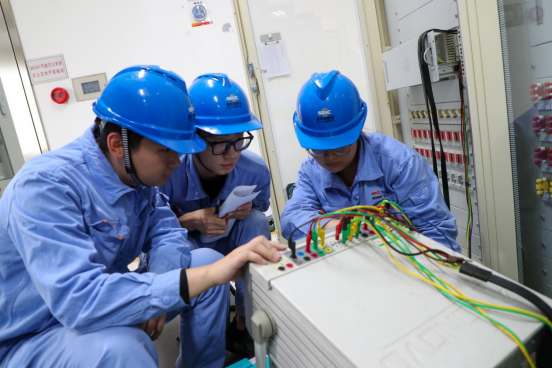

公司坚持“一盘棋”思想,打破壁垒、紧密协作,针对包括3301、3321断路器保护装置升级,清郝I、II线路保护装置更换等复杂任务,提前编制“四措两案”,精准把握清郝双回线路停运窗口期,要求高效完成包括3301、3321断路器保护升级,清郝I、II线路双套保护装置更换,4套母线保护装置改造,4套短引线保护装置升级等15项重大任务,确保330kV系统全面具备带电条件,整体性能实现跨越式提升。

精操细控,密织安全“防护网”

面对多专业交叉作业、复杂接线改造等挑战,公司构建全方位立体式安全监督体系,从330kV隔离刀闸检查调整,到01启备变保护装置升级更换,每个环节严格执行安全规程,在涉及母线保护装置升级和短引线保护改造等关键作业中,实施专人监护、全程管控,确保检修期间安全零差错。组织编写《一期、二期及煤矿正式电源恢复操作方案》,开展多轮专项培训,围绕电源切换逻辑、母线充电顺序、调整操作任务等核心环节,全方位提升操作熟练度与规范性,有力保障后续送电工作的安全高效完成。

协同高效,打赢送电“关键战”

公司直面工期紧迫、任务繁重的双重挑战,在接收到线路检修完工指令后,即刻联动各相关部门形成协同攻坚合力。生产系统全员驻守,管理人员靠前指挥,以“两票三制”为根本遵循,严格按照前期制定的方案规范作业,各环节推进井然有序。顺利完成线路带电,330kVⅠ、Ⅱ段母线充电,厂用电恢复标准运行方式操作任务,全面验证了本次330kV系统升级改造的可靠性,为机组早日实现并网发电、完成国庆保电任务筑牢坚实基础。

清水川能源公司将持续发扬攻坚克难的奋斗精神与精益求精的工作作风,为区域电力供应提供更稳定的电力支撑。
