陕投信丰能源2×1000MW机组工程1号电除尘灰斗免伴热项目施工圆满完成
发布时间:2026-08-22 作者:信丰能源 胡诗林
 信丰能源 胡诗林 2026-08-22

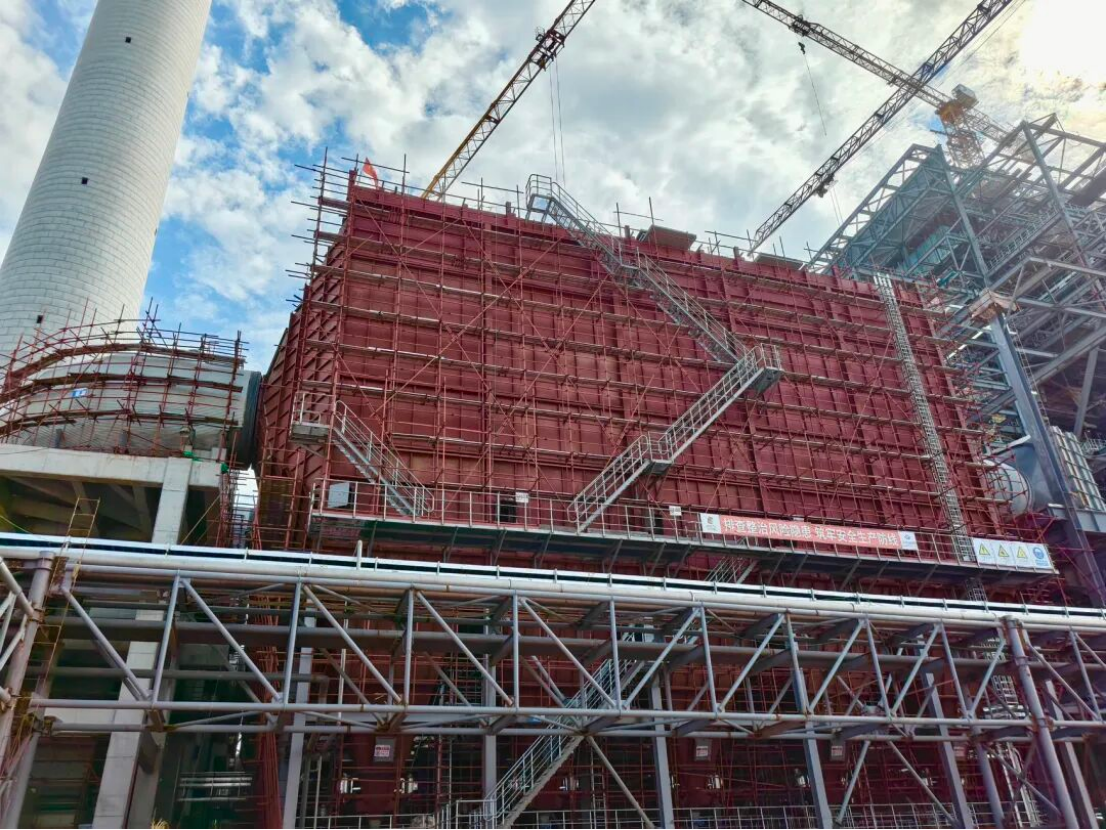

8月21日,陕投信丰能源2×1000MW机组工程1号电除尘灰斗免伴热项目施工告捷,20天内完成60个灰斗施工,顺利实现电除尘安装节点目标。



灰斗免伴热技术是提升电除尘运行稳定性和节能降耗能力的重要举措,为机组超低排放、长周期稳定运行提供坚实保障。针对项目交叉作业面广、施工工序繁杂、工期紧凑等诸多挑战,信丰能源优化施工组织方式,高效抢抓施工窗口期,实行昼夜错峰施工模式。白天集中推进电除尘安装焊接、保温敷设等主体作业,夜间依托环境温湿度稳定、作业干扰少的有利条件,专项开展灰斗喷砂除锈、底漆及陶瓷涂层涂装等精细工序。同时,专业班组严格落实全过程质量管控与验收制度,每日凌晨对夜间施工成果集中验收,严控喷砂完工后4小时底漆涂刷黄金时段,有效规避基材返锈风险。施工中,全程对标技术标准,确保钢壁板喷砂清洁度、粗糙度及纳米陶瓷涂层厚度、覆盖范围等关键指标全部达标,保障施工工艺规范、作业质量可控。

下一步,信丰能源将全面复盘1号电除尘施工经验,优化完善安全质量管理体系,细化施工及质检管控标准,稳步推进2号电除尘灰斗免伴热项目建设,确保两台机组按期高质量投运。
